北京都会副中心行政办公区整体效果图 北京都会副中心行政办公区位于北京市通州区潞城镇。该项目以办公楼为主,由A、B、C、D等片区构成。项目由北京市都会副中心行政办公区工程建设办公室(简称工程办)代表市委市当局作为业主,对多项目施工进程实行统一羁系,施工总包单元划分为北京城建团体、北京建工团体、北京住总团体、中建一局。 2.项目难点 (1)体量大,工期紧:以A1项目为例,单项目到达地下布局61个流水段, 必要92天完玉成部主体布局,即便在冬日也要到达地上布局“四天一层”的建设速度。 (2)图纸变动多,版本统一更新难:工程浩荡,布局繁杂,专业繁多,图纸变动很是频繁。 (3)专业分包多,统一协调管控难度大:介入单元多、共同难度极大,单项目到达35个分包工程单元,电机专业齐全,管线排布难度大,预留预埋多,总承保证理、协调工作量大。 (4)超高明大空间多,弧形斜屋面节点繁杂:A1项目斜弧形屋面为41°大倾角,160m超长40.5m超高6300㎡超大的主体布局全部在冬日施工;另外有20处超限布局,对模架搭设有着很高的要求。 3.应用目标 为了实现保工期、保平安、保质量的目的,本项目应用中确定了如下四个目标: (1)技能经管目标:凭据项目特点进行施工摆设和技能质量节制;凭据技能交底时必要注意的项目中难点细节、多造型钢布局的精准安装等制定相应技能方案;对付项目协同经管及现场施工经管等制定经管机制。 (2)人才培养目标:培养BIM建模人才,可以自力创建土建、电机、装修等专业模型;培养BIM经管人才,可以协调项目介入各方事务,通过平台实现协同经管。 (3)方式论总结与验证:首先实现轨制建设尺度化,包含经管轨制尺度和信息使用轨制尺度;其次实现信息资源尺度化,规范各系统发生的数据,包含BIM数据、视频数据、图像数据、文字数据、图纸数据等;第三实现流程尺度化,统一技能执举措作。 (4)新技能应用探索目标:采纳“互联网+”为代表的信息化手段,探索甲方多项目伶俐羁系平台,对多项目进度、设计、质量、平安、劳务、物资等集中羁系;而且实现基于现场数据的统计阐发,从而进一步晋升工程羁系能力。 — BIM应用方案 — 1.BIM应用内容 (1)通过哄骗BIM技能,实现三维施工厂地安插及立体施工计划,解决项目工期紧、现场平面安插难度大的坚苦。 (2)通过Revit,MagiCAD等软件建立出建筑布局,暖通、电气、给排水等专业的三维模型,而且进行碰撞查抄,解决项目图纸变动频繁、碰撞多的问题。 (3)哄骗BIM可视性特点进行施工方案模拟,对付繁杂节点实现直观切确的施工方案交底。 (4)哄骗BIM5D软件实现流水段分别与进度规划联系,通过进度模拟直观表达施工进度,实现对项目进度的节制,包管项目能定时完工。 (5)哄骗BIM+云技能解决施工进程发生的资料多,统一协调管控难度大的问题。 2.BIM应用策动 (1)软件配置 为满足建模要求,各个项目部采购Revit、Tekla、ArchiCAD、广联达MagiCAD等建模软件;为实现BIM协同经管,采购了广联达BIM5D等软件。通过各专业BIM软件的公道选型,确保建模准确、整合完善、应用顺畅。

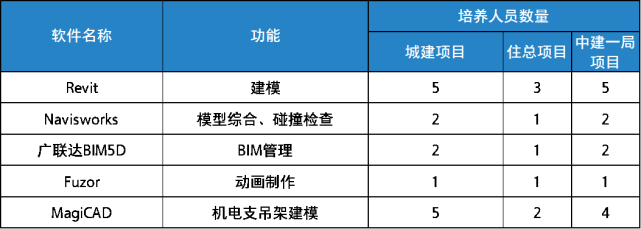

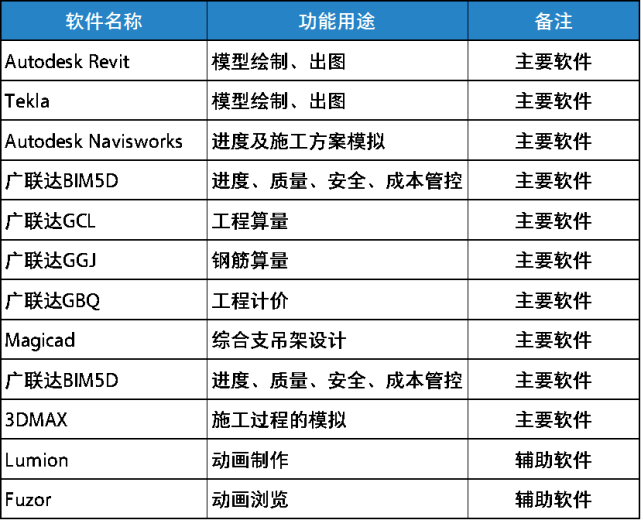

(2)组织架构与分工 甲方代表为副中心行政办公区工程建设办公室,对多项目施工进程实行统一羁系,负责确定BIM应用目标,统筹协调项目BIM应用资源。 施工总包单元划分为北京城建团体、北京建工团体、北京住总团体、中建一局团体有限公司。每个施工总包承建多个标段,总包下设立BIM中心,配置各专业BIM建模人员、BIM平台经管人员等。 广联达科技股分有限公司作为此中之一的软件支撑单元,协助各个总包项目部进行相应软件应用培训以及BIM的后期应用推进。 所有出场的专业分包单元,配有专业BIM技能人员,负责共同总包单元的BIM实施。 (3)应用次序 首先确定以副中心工程办统一羁系,各参建方配合介入的协同经管组织;其次各项目凭据必要采购所需软件以及设备,培养BIM人才;再次制定双周例会轨制和责任到人轨制包管应用点的顺利进行。 — BIM实施进程 — 1.BIM应用筹备 (1)制定规会轨制 工程办制定严格的双周例会轨制,同时划定各个项目做到BIM应用模块责任到人,这样甲方和施工方按期汇总推进环境,实时交流应用进程存在问题而且实时讨论解决方案,从而有效保障各参建方BIM每个模块的落地应用温柔利推进。 (2)进行软件培训 各个施工总包组织系统的培训,针对付Revit、Navisworks、Magicad、Fuzor、Lumion、BIM5D等专业应用软件进行操纵培训。通过培训培养出不少掌握BIM技能的建模人才和协调经管人才。 (3)模型建立 基于BIM技能进行建筑模型、布局模型、电机模型、钢布局模型、幕墙模型、等的建立工作,为后续BIM应用打下根蒂。 2.BIM应用进程 (1)三维场布:通过哄骗BIM技能,实现三维施工厂地安插及立体施工计划,提前查抄施工进程中的各类平安隐患,规避在施工进程中泛起的各类问题,实现提前发明问题,歼灭隐患,为项目的公道实施缔造优秀条件。很好的削减了材料运输、大型机器进进场等二次搬运的坚苦。解决了项目工期紧、现场平面安插难度大的问题。

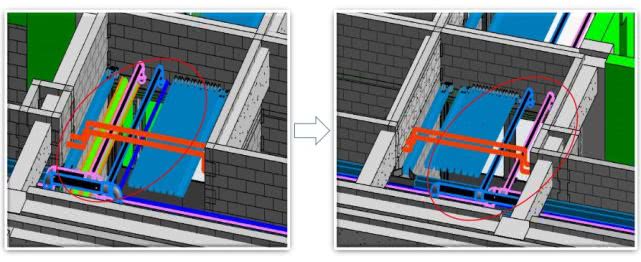

三维场布 (2)碰撞查抄:哄骗Revit,MagiCAD等软件建立出建筑布局、暖通、电气、给排水等专业的三维模型,会同各专业工程师进行优化讨论。凭据碰撞检测陈述,出具模型调整优化方案,以调整优化模型并到达施工要求。尤其是对关头部位和关头管道进行预排布,经各方评审和论证后再凭据最优方案,建立实体三维模型,防止了后续返工的风险。

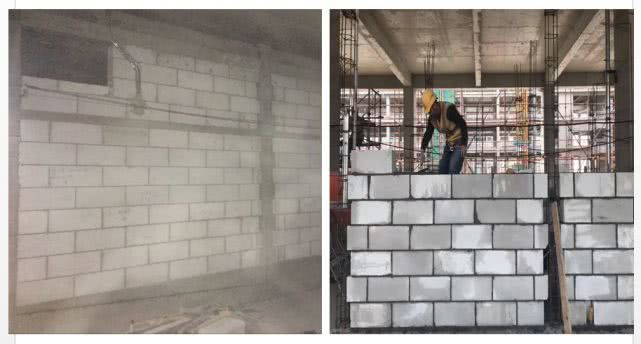

弱电桥架安插 (3)预留洞口设置:传统功课中,电机管线预留洞都涣散标注在各个专业图纸上,缺失落漏失落的环境不少,并且必要靠人力查找。同时进程中不克不及包管预留洞口的准确性,这使得后期现场功课杂乱,对后期收尾工作造成很大影响。哄骗MagiCAD软件预留洞口功能,可以快速、准确的在模型上生成预留洞口。防止了后期二次开洞,勤俭了工期以及人力和财力,改善了平安文明施工与情况。 (4)施工方案模拟:哄骗BIM可视性特点进行施工方案的模拟,使斜屋架细部节点立体直观展示,实现直观切确的施工方案交底。同时通过各施工步骤效果图及施工动画,使施工人员更为直观的理解交底意图,提高了交底效率和理解准确性,为后期施工质量提供了很好的保障。 (5)进度管控:本工程A1项目地下布局61个流水段,地上布局39个流水段,流水段分别浩繁,专业交叉频繁,加上变动频繁、工期严重。若是出产规划放置不公道,将会对整体工程进度造成影响。项目哄骗BIM5D软件实现流水段分别与进度规划联系,通过进度模拟直观表达施工进度。并通过规划进度与实际进度进行比拟,实时阐发偏差对工期的影响以及发生原因,大大晋升方案比对效率,利便指导经管者接纳有效措施完成对项目进度的节制,包管项目定时完工。 (6)自动排砖:项目工期紧,体量大,几近拿不出时间进行传统CAD排砖。哄骗BIM5D自动排砖功能,统一设置好相关参数自动排砖,同时添加机关柱、圈梁、洞口等相关信息,在此根蒂上再进行邃密化排砖,对细节进行邃密化调整。应用进程中提高了效率10倍摆布,控量节流约3%。同时提高了施工技能质量,削减二次搬运,使工程在技能上有了大幅度晋升。
现场排砖效果 (7)资料协同:施工进程发生的资料多如牛毛,这对项目的资料经管能力提出了更高的要求。传统模式资料经管动作滞后,不少资料都是后补的,并且缺乏有效的布局化经管,数据真实性、实时性均无法保障。哄骗BIM+云技能可实现将工程资料上传到云端,并进行布局化梳理,让资料归有所属如:图纸、技能平安资料、集会记要等,可随时挪用查看,数据永久保留不遗失。项目部日常经管资料也可实现及时上传存储,不单晋升了项目的资料经管能力,也做到了数据留痕与有效协同,大大晋升了各个项目经管的效率和程度。 (8)质量平安:本项目介入单元浩繁,体量庞大,项目的质量平安隐患浩繁。依照传统模式,质量平安问题经管闭环耗时长,且必要有专人进行督促经管。并且由于缺少数据留痕,也造成后续经管的坚苦,容易泛起扯皮的现象产生。哄骗BIM技能,现场经管人员发明质量平安问题,用手机端拍摄照片并描述问题,通过权限的设置上传发明的问题至云端,使得所有相关人员都可以看到及时信息。数据还可实现实时存储与汇总阐发,归纳问题泛起的类型和泛起的几率。经管层实时查看项目质量平安环境汇总信息,对项目的决策和经管提供强有力的数据支撑,将项目的整体经管程度晋升至一个新的高度。 (9)伶俐工程经管平台:慧羁系平台建设不单单是技能范围,更多的必要与实际的经管流程、现场经管方法相匹配。本着一个平台,集中把握的思路,平台服务于建设指挥部,满足指挥部服对上汇报、对下管控、平级交流的需求,平台整体框架面向分歧用户分成三层: 应用层是总包各项目部现场使用系统,包含BIM5D经管系统、现场劳务经管系统、现场物资经管系统、机器设备经管系统、技能质量经管系统、出产平安经管系统。这些系统充实哄骗RFID、电子标签、丈量器、传感器、摄像头、智能设备,及时监控、数据收集、智能感知,提高项目部工作效率的同时为上一层提供数据。 管控层是焦点,面向指挥部提供统一的羁系平台,一方面通过统一数据尺度将分歧项目部的业务数据集成,另一方面创建进度、劳务、质量平安、智能监控等模块,实现施工进程中对各项目的进度、质量、人员等环境的及时羁系。 展示层主要实现对上汇报,将分歧平台的模型、业务数据、视屏等集成展示在同一界面,以各类统计阐发图标以及模型、视频等直观性方法展示整个区域施工状态。

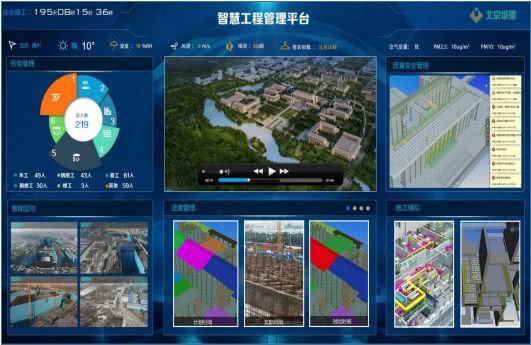

伶俐工程经管平台 ?— BIM应用总结 — 1.项目实际应用问题的应用效果总结 (1)项目通过BIM三维建模、可视化交底,对关头部位进行质量把控。对工程量进行邃密化计较,采纳限额领料等措施,对超越的用量进行追根溯源。通过BIM技能应用,从本钱、质量、工期等方面都获得了显著效果。 (2)B1、B2工程通过各专业深化设计查抄出碰撞查抄点8129处,节流工期35天,削减本钱损失750万元。 (3)A3、A4项目应用BIM技能后综合效果比目标值提高了约5个百分点。实现告终构施工84小时一层楼,累计勤俭本钱近300万元。 (4)借助本项目BIM应用功效,各总包单元得到北京BIM应用标杆项目称呼,同时在中国建设工程BIM大赛等各项角逐中得到优异成就,并动员公司其他项目推广使用BIM技能。 2.BIM应用方式总结 (1)制定BIM模型尺度及经管方式:包含钢布局的建模尺度、BIM模型经管尺度、BIM技能应用实施方案、土建模型尺度指南、BIM建模工作流程、电机建模尺度指南、电机三维深化设计方案在内的相关技能尺度。 (2)BIM人才培养:培养出可以自力创建土建、电机、装修等专业模型的BIM建模人才;培养出可以协调项目介入各方事务,通过平台实现项目协同经管的BIM经管人才。这样一批BIM应用主干人员,为各总包后续项目的BIM推进积聚了人才库。
(3)各项目之间的经管协调实现了尺度化: 1)轨制建设尺度化:包含经管轨制尺度和信息使用轨制尺度,一是整个副中心项目部自身经管轨制的尺度化,明确经管流程、岗亭职责,做到有法可依。二是信息化轨制尺度化,创建信息化培训和稽核轨制,包管信息化系统正常运行。 2)信息资源尺度化:规范各系统发生的数据,包含BIM数据、视频数据、图像数据、文字数据、图纸数据等。一是统一项目分化布局、项目组织机构编码、文件编码与布局等根蒂性编码。二是创建业务数据尺度和接口尺度,支撑羁系平台与项目部各业务系统的数据互换。 3)流程尺度化:统一技能执举措作,包含数据收集方式与硬件设备规格技能指标要求、网络传输信息同享要求、各级平台系统对接要求,BIM模型创建和使用要求等。 重磅推出! 行见BIM网的施工BIM经管、施工BIM技能课程立刻上线了,目前已上线的课程内容有: 1:土建BIM工程师零根蒂入门课和能力晋升课 2:电机BIM工程师零根蒂入门课和能力晋升课 3:道桥BIM工程师实训网络课 4:BIM参数化应用实训网络课 5:Revit二次开发实训网络课 接待泛博网友前来行见BIM网试看、采办(+V:lzq0530。小编每天都在评论区等待与您的互动,每天会选出三名粉丝优质评论内容进行课程优惠券奖励,您的支持使我们最大的动力。 |
